決戰,在祁連山

發布時間:2014-05-26 來源:

橫亙在甘肅和青海的祁連山脈,有優美的草原和針葉林,有燦爛多姿的河谷洼地,有連綿不斷的宏偉雪峰,還有融化了的高山雪水匯成的湍流小河。然而,對中材節能人來說,撒一路觸摸不到的輝煌,去溫暖所有奉獻者的心房,風景如此美好,決戰,就在祁連山!

戰斗,是一種品格

對身體瘦憔、倔強、不肯服輸?shù)捻椖拷?jīng)理晏琳灃來說,他注定要在祁連山的漳縣和古浪二地作戰,公司任命他為二個項目的項目經理,他深感責任重大。而對漳縣現場經理劉晉文來說,漳縣更是一場硬仗。在同規模機組中,該系統最復雜,一般的余熱發電是二爐一機或四爐一機,而漳縣項目是六爐兩機,這也意味著工程量是別的項目的2-3倍。項目所在地平均海拔近2000米,晝夜溫差大,氣壓低,空氣含氧量低,正常人走二層樓梯就會出現呼吸緊迫的情況,頭痛、氣喘等高原反應明顯。該項目于2013年4月16日正式破土動工,從開工之日起,就遇上了少有的雨季,雨一直下個不停,直到7月下旬,給施工造成了很大的困難。

困難磨練意志,逆境鍛造團隊。不肯服輸?shù)年塘諡枴⑸拼蛴舱痰膭x文和他們所在的項目團隊,在困難面前展現了中材節能人不服輸?shù)捻g勁和打硬仗的拼勁。他們一方面組織制定周密細致的項目實施計劃,另一方面從業主的溝通協調到公司內部設計、設備進度,從人員組織到每一工作點的安排,甚至吃住行與休息,他們都進行了詳細布置,并進行分工,責任到人。每天的班前會,對已經出現的問題和困難,集思廣益,提出解決辦法,當天解決,不能過夜;對潛在的問題,提出預案,技術、費控、安全、后期服務等各類人員,靠前協同,必須在現場一線參與指導協調解決。

困難一個個被克服,問題一個個被解決。進度、質量、安全都在有序繁忙中推進著。7月22日,突然而至的6.6級地震,漳縣項目團隊表現出了一種敢與天斗的豪邁!

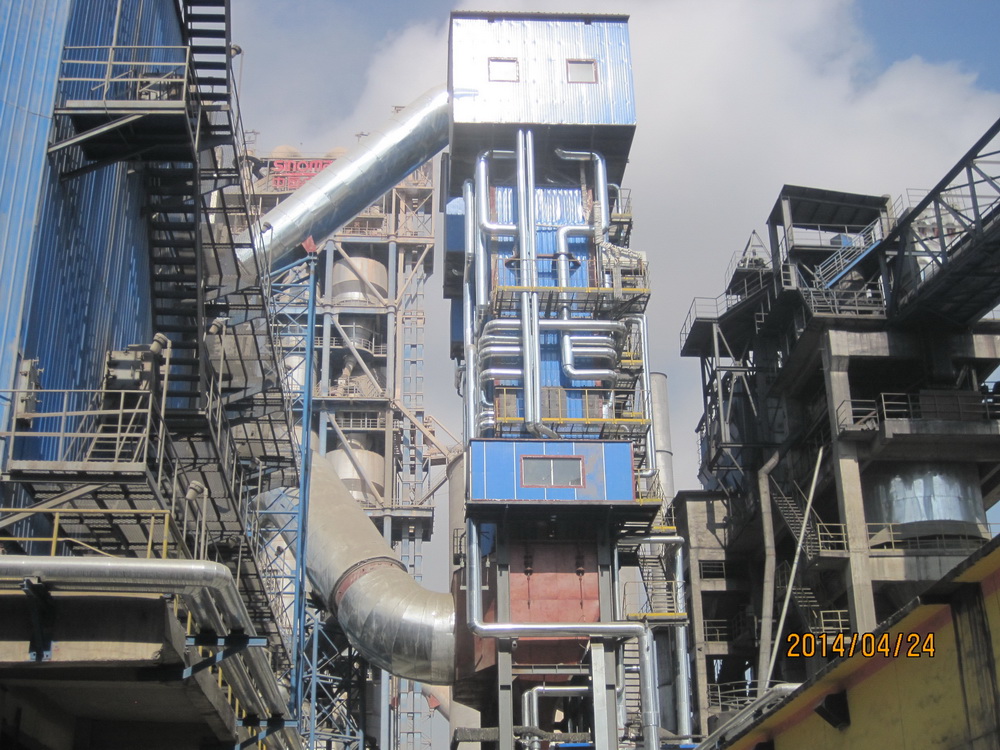

那天,要完成2號窯尾18米平臺梁板混凝土的澆筑,這是項目中的一個重大節點,員工們很早就到了工地,開始緊張而繁忙的工作。晏琳灃同劉晉文都在窯尾平臺上面密切關注和指導著澆筑情況,突然大地在劇烈的晃動,仿佛要把人從平臺上晃下去。“地震,快撤!”,晏琳灃大聲呼喊著,工人迅速撤離著,而晏琳灃和劉晉文不約而同奔向其它工作面,邊跑邊喊:“地震,快撤,快撤!”二人跑遍了整個工地,確認各個工作面沒有人時,最后撤出,清查了全部人員,一個不少,一雙大手緊握在一起,堅定和默契寫在二人臉上。

大震過后,余震不斷。正在澆筑的大跨度平臺梁板混凝土被迫停工,沒有來得及按照規定設置施工縫,如果不能及時處理,終凝時間一過,整個平臺將會報廢拆除重建,這樣既耽誤工期,又造成經濟上的損失。是冒著生命危險在余震中施工,還是讓其報廢拆除重建?晏琳灃大手一揮“干!”

于是,在余震頻度減少、已經澆筑的梁板初凝時間未到的情況下,在做好一切預案和防護之后,一支突擊隊沖了上去。一車車混凝土在隆隆的攪拌聲中,灌進了平臺梁板中,橫跨在空中的大梁在清脆的振搗聲中如一道彩虹凝結成張力,渾厚的強度昭示著中材節能人敢于戰斗的品格。

團隊,是一種力量

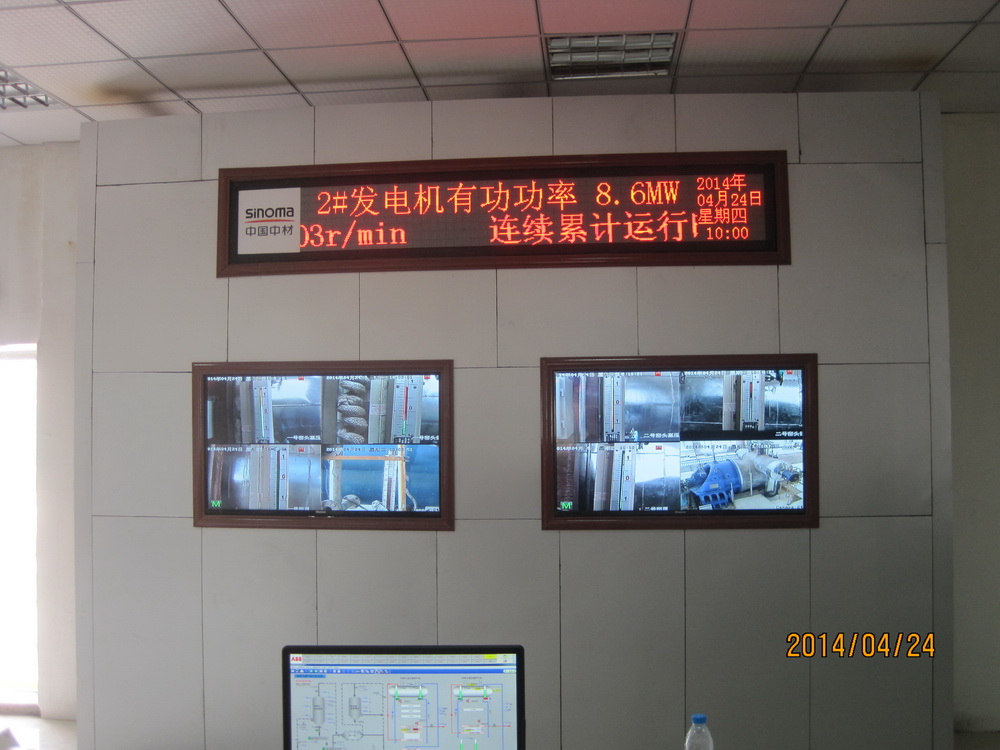

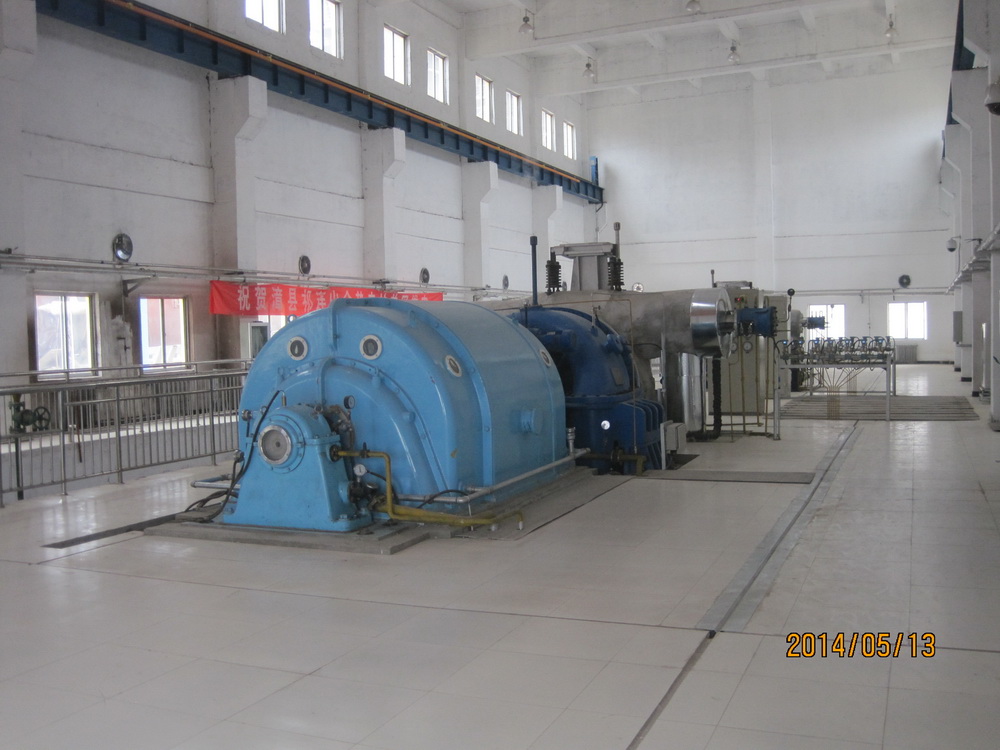

2014年4月8日上午10點,是一個令人難忘和激動人心的時刻,漳縣祁連山余熱發電項目1、2號機組并網發電,順利實現一次并網成功。在一片掌聲中,現場經理劉晉文悄悄來到中控室,各系統運行情況了然于屏幕上,窗外汽輪機隆隆的轟鳴聲,帶著澎湃轉動的巨大氣勢,宣告著一個紀錄的產生。

“5064、5065、5066”,這一組數字,來回反復跳動著,緊挨著另一屏幕上“8366、8367、8368”周而復始的閃爍著??粗@一切,劉晉文的眼眶濕潤了,一號機組設計發電功率是4500KW,而實際是5065KW;二號機組設計發電功率是7500KW,而實際發電量是8368KW。二臺機組的實際發電量都超過設計發電量10%以上,這意味著,他們用10個月建設的電站,以其傲人的運行狀態和數字,給他們篤定的承諾一個滿意的答案。

劉晉文已經記不清是什么時候回過家了,他只記得機務工程師蒲志云、電氣工程師段雄繁忙的身影,不知疲憊的奔波于安裝現場,夏天一身汗,雨天一身泥;他還記得技術員李洪澤顧不上咿呀學語的孩子,顧不上病中的老父親,在現場一待就是幾個月;還有調試經理王景躍,六爐兩機巨大的調試工作量,他沒有叫苦叫累,兢兢業業、身體力行地帶領調試人員逐臺設備、逐套系統反復進行檢查試驗,認真細致記錄分析,保證了兩套機組一次成功并網發電,他的專業經驗和專業能力給業主和同事們留下了深刻印象,該項目并網發電后,祁連山公司專門請他到夏河、平?jīng)鲭娬編椭\斷指導;還有安全員李慧謙,放下不到一歲的孩子,來到現場,和男同志一樣投入到緊張的工作中,檢查現場安全隱患,指導各工作面員工做好安全防護,組織現場安全教育和培訓,下班了,她不忘交待家中的同事幫給孩子買奶粉,話筒中傳來孩子含糊不清叫媽媽聲時,身旁的同事們在悄悄地流眼淚。

漳縣項目團隊中的每一個人,他們用拼搏、奉獻、忠誠、使命,抒寫著團隊的力量。

責任,是一種擔當

2013年11月,古浪縣城一片銀裝素裹,白雪皚皚的大地寂然無聲,寒冷的天氣讓人不停的抱怨,降雪把人的熱情也揉進一片白茫茫中。然而,在祁連山古浪項目工地上,一場攻堅戰正如火如荼。

汽輪發電機組安裝已經完畢,汽輪機也已扣蓋,對輪復檢工作已結束。即將進行二次灌漿的關鍵時期,驟降的氣溫,儼然成了一個難題。因為灌漿料在零攝氏度以下,其密實度和強度就會不穩定,灌漿后的結構體其強度將會大幅度降低,這樣帶來的后果,如果系統運行會出現機組震動大或機組基礎分層現象。如果不進行灌漿,只有等到來年的春天了,耽誤的工期不是用天來計算,而是要用月來計算了。

現場各專業負責人,眉頭緊皺,包括身經百戰的項目經理晏琳灃,現場經理張顯鐸也在猶豫中。在他們茫然無措中,公司副總裁魏文華和工程部部長周少宗準時出現在他們面前,他們早已預料到降雪、降溫給施工帶來的難題,在公司總部組織了各類專家進行了專門研究,并已準備了多套應對方案,只是有些細節還沒有達到萬無一失,他們需要的是現場給他們一個百密而無疏漏地選擇。

于是,一個周密而詳細的灌漿施工方案經過再三完善確定后,進入攻堅實戰。分三路人馬,一路自凝結水泵坑開始,到汽輪發電機組頂部止,進行保溫施工,用苫布全包圍方式,把整個灌漿作業面包裹成一個保溫車間。另一路人馬在保溫車間內,放置11只炭爐,將汽輪機島內部空間升溫至17℃達到理想狀態。第三路人馬輪轉值班,進行24小時看護,每半小時檢測一次保溫車間內部溫度。萬事俱備,灌漿開始,人來人往,熱鬧非凡。6個日日夜夜,在零下幾十度的寒冷中,汽輪發電機組灌漿體與室外白雪皚皚的雪峰渾然成一種完美,展示著它的大成。

在機組灌漿結束后,由專業工程師組織專門小組,對整套汽輪發電機組軸系進行復檢,結果顯示,機組灌漿前后數據無變化,掌聲在車間響起。

天道酬勤,付出終會有回報。在2014年3月,汽輪發電機組進行試運過程中,數據給了他們一個滿意的答案:機組震動<8μm。

沖鋒,是一種考驗

2014年3月,正當大家滿懷欣喜等待機組沖轉、并網時,窯尾鍋爐出口煙道翻板閥出現無法關閉現象。如果是因異物堵塞煙風閥導致無法關閉,就存在異物脫落進入窯尾風機內部并導致風機葉片損壞的可能,這樣將造成極大的安全事故。又一次沖鋒擺到了項目部面前。

這時,恰巧業主水泥生產線臨時停機檢修,給了項目部12小時處理問題的時間。剛剛處于停運狀態的窯尾鍋爐,爐膛內的溫度超過350℃。煙道內的溫度也在300度以上。檢查、處理煙風閥故障需在煙道上開孔,并進入煙道內部以便檢查,可煙道內因煙風閥門堵塞堆積了大量的高溫粉塵,且因通風降溫需要主風機還在不停的運轉。

經過對系統診斷和察看,項目部決定制作加長清灰工具,清灰之后,進入內部查尋原因。經過3小時持續奮戰,問題找到了,原來鍋爐個別受熱面存在沙眼,水從沙眼處漏出導致煙氣中的灰塵板結所致。原因查明之后,事情很快得到處理。

2014年3月30日,古浪項目電站正式投入運行,并網發電。現場經理張顯鐸,專業工程師張佳強、吳濤不約而同來到中控室,計算機屏幕上顯示著這樣的數據:機組運行最大振動7um,每小時的平均發電量8800(設計發電量7500),自投入率100%,儀表投入率100%,保護投入率100%。

他們會心的笑了,耳畔隆隆的發電機轟鳴聲,仿佛一支優美寫意的樂曲,以其特有的雄奇,不帶任何夸張的絢麗,展示著它與祁連山的和諧之美。
